39个项目平均用时93.7天!
93.7天,这是钱塘今年纳入考核的39个新出让工业用地项目拿地后开工的平均用时,较去年缩短17.8%,半年内开工率达100%。其中7个项目在签订土地合同后20天内领取施工许可证,实现“拿地即开工”,相关审批服务做法曾被“省工程审改办”列为优秀典型案例在全省推广。

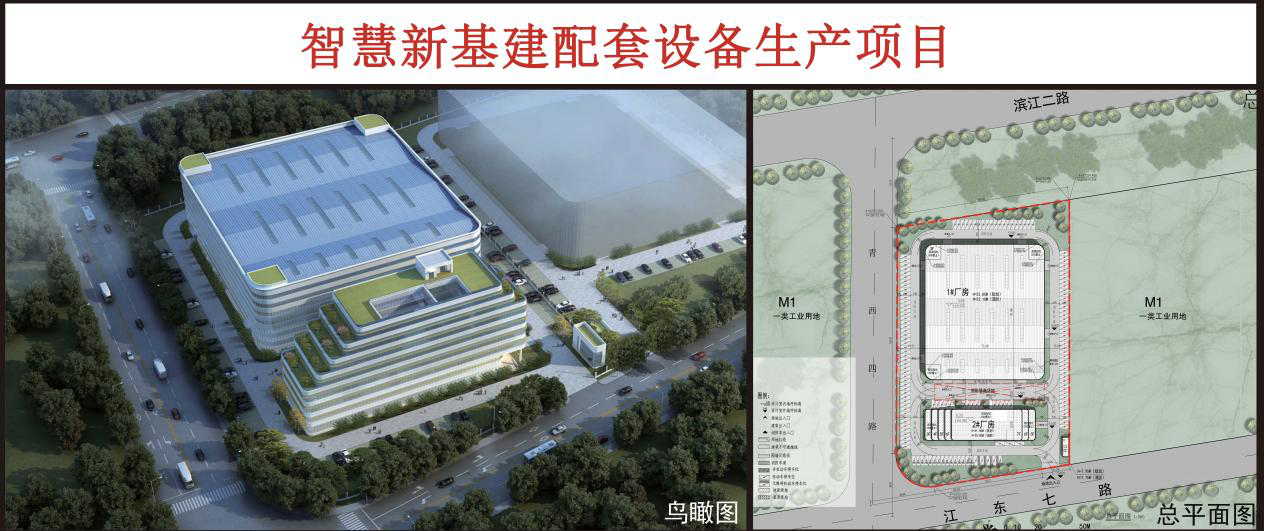

今年2月9日,浙天智慧物联摘得杭钱塘工出【2022】4号地块。而令企业意想不到的是,仅用20天时间,就完成了签订出让合同至申报施工许可证的一长串流程,顺利开工建设。
该项目是2022年引入钱塘的“研发+生产”制造业项目。在确定落地意向后,钱塘区按照做地前置、方案前置、审查前置“三个前置”,通过“净地一件事”、方案联合指导、集中联审联批等方式,实现拿地后20天即开工。
据悉,为着力破解工业投资项目落地难、推进慢、绩效差等难题,钱塘区自我加压,制定了“跳一跳够得着”的目标,聚焦新开工和进度滞后项目,逐个梳理、定期调度、强化保障,实施“703020+X”产业项目推进流程再造,即签约到挂牌控制在70天,促进项目早上马;挂牌公告30天期间,助推后续快审批;摘牌到取得施工许可证力争控制在20天内,实现项目早开工;“X”即酌情增加需要公开招投标、履行农转用报批等特殊项目的流程时间。

项目推进工作牵动性大、涉及面广。为有效跟踪、及时解决项目推进中存在的难点、堵点、卡点和痛点,钱塘区行政审批局创新建立“管家式连心企业”机制,一支由21名审批协办专员和36名平台代办专员组成的服务队伍,和企业形成密切组群,通过一周一跟踪、一周一例会等机制,主动对接企业,做好协同沟通。对项目实行“红黄绿”灯三色预警,及时把控节点、管控风险,开展项目督促通报,一周一梳理、半月一通报,倒逼项目进度。
除了流程的创新,服务质量的提升必不可少。对此,钱塘设立投资项目联审中心,制定《产业项目方案联审联批制度》,推动发改、住建、规资等8个涉审部门和公共服务单位人员入驻办公,并推行“线上远程+线下协同”模式,为企业提供项目设计联合指导、方案联合会审、事项指导办理、咨询答疑、竣工验收等一站式审批服务。联审中心自投入运行以来,已为千岛湖智造园、万事利人工智能工厂等30余个项目进行了联合指导和联合审查。
此外,进一步做优中介服务,建立钱塘区产业项目涉审中介机构评价制度,制定质量评价办法,从项目建设单位评价、行业主管部门评价、诚信系统评价等4个维度,对全国范围内的102家设计单位进行了综合评价,助推涉审中介机构服务质量整体提升。
通讯员:赵一霖 俞丹
